ИА SakhaNews. Большой объем работ в рамках подготовки к зиме проводят специалисты района тепловых сетей структурного подразделения Нерюнгринская ГРЭС АО «ДГК» (входит в группу РусГидро).
Выполнены работы по техническому обслуживанию запорной арматуры в количестве 237 штук, устранено 108 свищей, выявленных на магистральных тепловых сетях в ходе прохождения осенне-зимнего периода 2022-2023 гг.

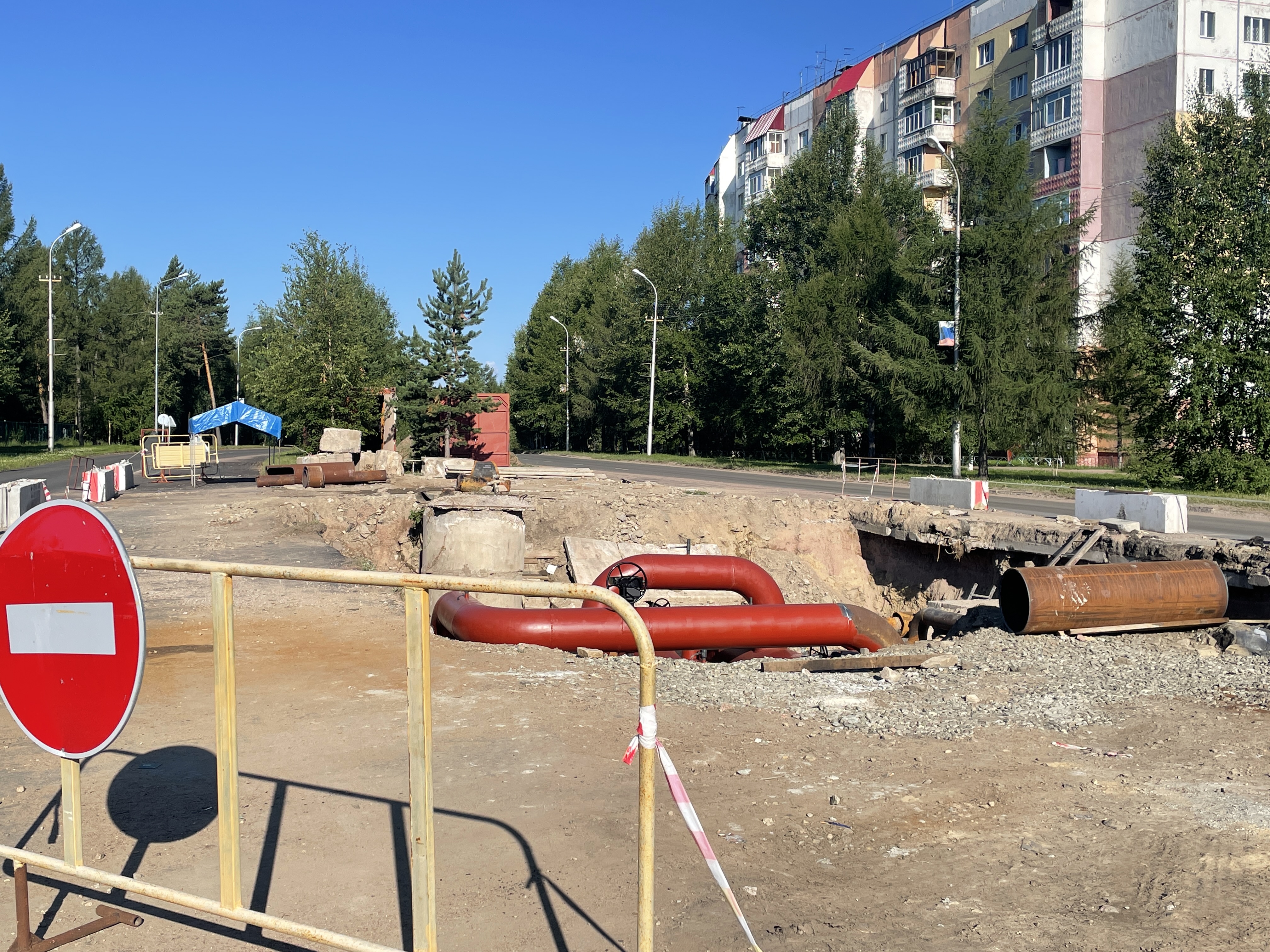

В поселке Серебряный Бор произведена перекладка двух участков с общей протяженностью 870 п.м., выполнена планировка, устройство опор, произведена замена трубопроводов отопления, монтаж изоляции. Продолжается монтаж трубопроводов ХВС 790 п.м.

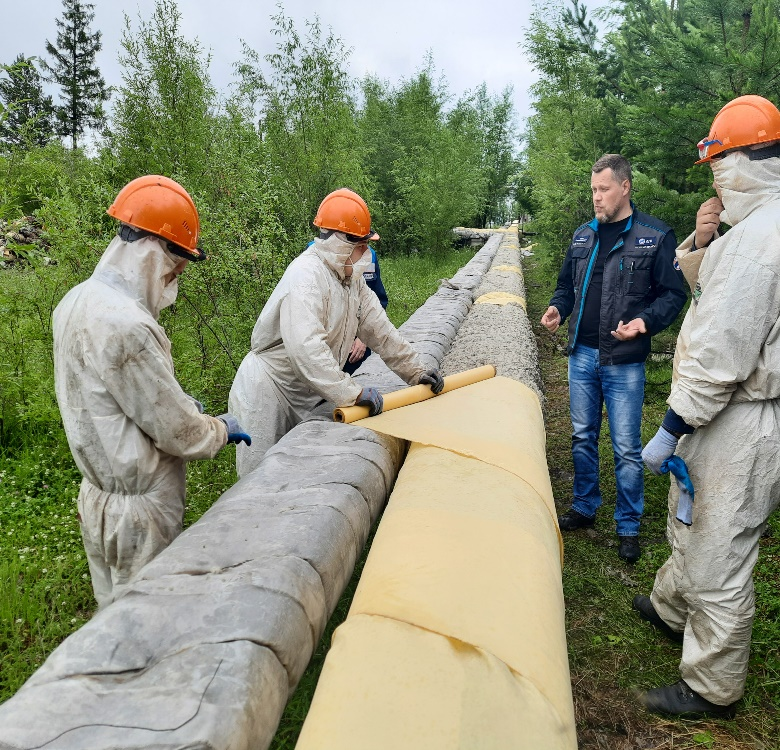

Значительный объем работ по замене тепловой изоляции трубопроводов теплоснабжения и ГВС на участках общей протяженностью 6600 п.м выполнен силами студентов строительного отряда из Саяно-Шушенского филиала СФУ, которые в течение двух месяцев трудятся на объектах Нерюнгринской ГРЭС.
В Нерюнгри на 75 процнетов выполнены работы по перекладке участка магистральных тепловых сетей второй очереди на площади Ленина протяженностью 230 п.м. Работы планируется завершить раньше срока.
В поселке Чульман в программу Чульманской ТЭЦ на 2023 год по перекладке трубопроводов тепловой сети вошли объекты: МТС «Аэропорт» (362,5 п.м, укрепление опор), технический водовод ЧТЭЦ от Речного Водозабора до ул. 3-й Пятилетки (600 п.м).
В настоящее время замена трубопроводов выполнена полностью, проведена лабораторией металлов дефектоскопия сварных швов. Выполнено 95 процентов тепловой изоляции технических водоводов после перекладки, начаты работы по наложению тепловой изоляции на участке перекладки МТС «Аэропорта».

С 14 по 16 августа будут проводиться гидравлические испытания трубопроводов на прочность и плотность. В городе Нерюнгри, посёлках Серебряный Бор и Беркакит будет временно ограничено подача горячего водоснабжения, а 12, 13 августа температура горячей воды будет снижена.
«Ремонты на магистральных теплосетях направлены на поддержание системы теплоснабжения в рабочем состоянии в зимний период, а также на сокращение собственных теплопотерь. Мы просим жителей Нерюнгринского района с пониманием отнестись к вводимым ограничениям необходимым для качественной подготовки к предстоящей зиме. Эта задача, даже несмотря на временные неудобства для потребителей в летнее время, будет всегда приоритетной для любой теплоснабжающей организации», – прокомментировал главный инженер НГРЭС Михаил Волобуев.
Напомним, что в Нерюнгринском районе действует схема магистральных тепловых сетей тупикового исполнения, общей протяженностью более 240 км.
