На основании распоряжения Окружной администрации г.Якутска от 26.07.2023 г. N1284р, в 2024 году достижение установленного индикатора 31,350 км обеспечивают 21 индикаторных и 3 резервных объектов улично-дорожной сети городского округа «г.Якутск» с общей протяжённостью 36,512 км (в том числе основные индикаторные объекты - 31,495 км и резервные - 5,017 км).

Общие сведения об индикаторных объектах:
Перечень 21 индикаторного объекта 2024 года включает в себя следующие индикаторы (31,495 км): протяжённость объектов с твёрдым покрытием из асфальтобетона - 17,945 км (56,97 процента); протяжённость объектов переходного типа - 13,550 км (43,03 процента).
По состоянию на 10.07.2024 г., работы ведутся на 20 объектах:

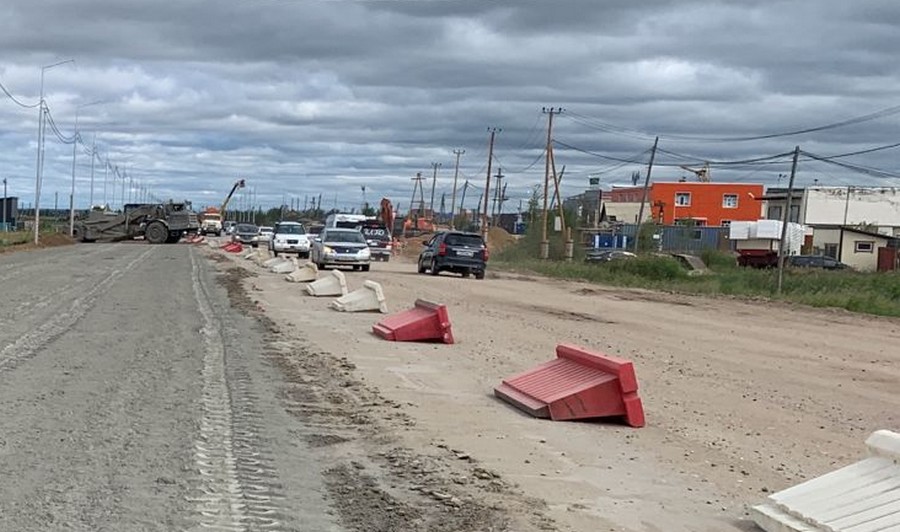

1. Реконструкция ул. Можайского на участке от ул. Пилотов до ул. Строда (2,19 км).
Ведутся работы по замене слабонесущих грунтов, укреплению откосов дороги на всем протяжении, подготовке к посеву трав, обеспыливание.
Работы ведутся согласно графику. Строительная готовность составляет 45 процентов. Количество задействованной техники: 2 экскаватора, 2 погрузчика, 5 автосамосвалов, 2 манипулятора. В производстве СМР участвуют 1 прораб, 3 мастера, 10 рабочих.
2. Капитальный ремонт ул. Макаренко (0,38 км).
Ведутся работы по откачке талых вод, устройству футляра канализационных сетей, устройству компенсатора теплоснабжения. Строительная готовность составляет 40 процентов. Количество задействованной техники: 2 экскаватора, 5 автосамосвалов, 1 погрузчик, 1 бульдозер, 1 автогрейдер. В производстве СМР участвуют 8 рабочих, 2 ИТР.
3. Реконструкция ул. Винокурова на участке от ул. Ильменской до ул. Чайковского (1,014 км).
Разработка траншеи для монтажа водоотводных лотков от ул. Советской до ул. Ильменской, устройство водоотводных лотков на участке от ул. Советской в сторону ул. Ильменской, устройство насосной станции. Строительная готовность составляет 85 процентов.
Количество задействованной техники: 1 экскаватор, 1 манипулятор, 1 компрессор, 2 автосамосвала, 2 погрузчика. В производстве СМР участвуют 12 рабочих, 2 ИТР.
4. Капитальный ремонт ул. Генерала Притузова (1,155 км).
Ведутся работы по устройству основания ДО. Строительная готовность составляет 30 процентов. Количество задействованной техники: 3 автосамосвала, 1 экскаватор, 1 погрузчик, 1 каток. В производстве СМР участвуют 4 рабочих, 2 ИТР.
5. Капитальный ремонт пер. Вилюйский на участке от ул. Лермонтова до Объездного шоссе (1-ый пусковой комплекс) (1,415 км).
Разработка траншеи по устройству водоотводных лотков, устройство водоотводных лотков, укладка водопропускных труб, подготовка основания обочины под асфальтирование. Строительная готовность 85 процентов.
Количество задействованной техники: 2 экскаватора, 1 манипулятор, 2 автосамосвала, 1 компрессор. В производстве СМР участвуют: 10 рабочих, 2 ИТР.
6. Капитальный ремонт улицы Можайского на участке от ул. Севастопольской до Автострады 50 лет Октября.
Устройство водоотводных лотков, подготовка футляра под газопровод. Строительная готовность 45 процентов. Количество техники: 1 погрузчик, 1 экскаватор, 2 автосамосвала, 1 манипулятор. В производстве СМР участвуют: 8 рабочих, 2 ИТР.
7. Капитальный ремонт ул. Кузьмина (2-й участок):
Ведутся работы по устройству водоотводных лотков. Строительная готовность - 40 процентов. Количество техники на объекте: 1 погрузчик, 2 автосамосвала, 1 манипулятор. В СМР участвуют 8 рабочих, 2 ИТР.
8. Капитальный ремонт ул. Ольховой в п. Кангалассы.
Ведутся работы по устранению замечаний в связи с отклонением от с проектной документации, а также работы по повторной ГРО. Строительная готовность составляет 50 процентов. В СМР участвуют 6 рабочих и 2 ИТР.
9. Подъездные пути к мкр Птицефабрика - квартал многодетных семей по ул. Хомустахской.
Ведутся работы по устройству нижнего слоя покрытия из ЩПС С5. Строительная готовность - 34 процента. Количество техники: 1 погрузчик, 5 автосамосвалов, 1 автогрейдер, 1 каток. В СМР участвуют 6 рабочих и 2 ИТР.
10. Капитальный ремонт ул. Сайдыы мкр Тускул.
Ведутся подготовительные работы, завоз инертных материалов, завезено 2 тыс. тонн песка, 4 тыс. тонн щебня. Строительная готовность составляет 5 процентов. Количество техники: 1 погрузчик, 5 автосамосвалов. В работах участвуют 2 ИТР
11. Капитальный ремонт подъездной дороги к центру Берегиня - Сергеляхское шоссе 5 км
Ведутся подготовительные работы, завоз инертных материалов, вынос электрических сетей, работы по устройству линии наружного освещения, подготовка материалов для выноса газовых сетей. Строительная готовность – 5 процентов. Количество техники: экскаватор -1, автосамосал - 1. В СМР участвуют: рабочие - 6, ИТР - 1.
12. Ремонт ул. Автомобилистов на участке от ул. Автодорожной до озера Сергелях.
Ведутся работы по монтажу бортовых камней, устройство основания ДО на съездах, устройство линии наружного освещения (установка светильников). Строительная готовность - 11 процентов. Количество техники: погрузчик-1, автосамосвал - 4, автогрейдер - 1, каток - 1. В СМР участвуют: рабочие - 10, ИТР - 2.
13. Капитальный ремонт ул. Рыдзинского на участке от ул. Жорницкого до ул. Халтурина.
Вынос линии связи завершен, устройство футляров водопровода и канализации завершено, вынос линий электропередачи завершено, ведутся работы по демонтажу водоотводных лотков, демонтаж старых колодцев водопровода, с 2.06.24 планируется приступить к работам по замене грунта с ПК 2+24,5.
Строительная готовность – 11 процентов. Количество техники: экскаватор - 1, погрузчик - 2, автосамосвал - 10, манипулятор - 1, буровая установка - 1. В СМР участвуют: ИТР - 2, рабочие -12
14. Капитальный ремонт ул. Мелиораторов, мкр Марха
Ведутся работы по выносу линии электропередачи, установка опор освещения, монтаж бортовых камней, монтаж МГТ диаметром 1500 мм, стабилизация грунта методом холодной регенерации. Строительная готовность – 30 процентов. Техника: экскаватор - 1, погрузчик - 1, автосамосвал - 5, манипулятор - 1. В СМР участвуют: ИТР - 2, рабочие - 9
15. Капитальный ремонт дорог в квартале Северный (2-я очередь)
Ведутся работы по устройству земляного полотна. Строительная готовность – 10 процентов. Техника: погрузчик - 1, автосамосвал - 10, каток - 1, автогрейдер - 1. В работах участвуют: ИТР - 2, рабочие - 8.
16. Капитальный ремонт улиц Заречной, Новой, переулка Тепличного, переулка к школе в с. Пригородный
Ведутся работы по устройству водоотводных лотков, стабилизация грунта основания методом холодной регенерации, устройство водопропускных труб под устройство насосной станции. Строительная готовность – 40 процентов. Техника: погрузчик - 1, ресайклер - 1, автосамосвал - 3, каток - 1, автогрейдер - 1. Работают: ИТР - 2, рабочие - 1.
17. Капитальный ремонт ул. Речников на участке от ул. Бабушкина до ул. Рихарда Зорге
Ведутся работы по устройству выравнивающего слоя основания ДО. Техника: автогрейдер - 1, каток - 1, автосамосвал - 3. Работники: ИТР - 2, рабочие - 3.
18. Капитальный ремонт моста в мкр Кангалассы
Завершены демонтажные работы. Работы приостановлены из-за корректировки ПСД.
19. Капитальный ремонт ул. Ивана Крафта на участке от ул. Ивана Кульбертинова до ул. Старый Покровский тракт
Начаты работы по замене слабонесущих грунтов, устройство водоовтодных лотков. Техника: экскаватор - 1, манипулятор - 1, погрузчик - 1, втосамосвалы - 3. Работники: ИТР - 2, рабочие – 4.
20. Капитальный ремонт ул. Бестужева-Марлинского на участке от ул. Богдана Чижика до ул. Кальвица (1-й этап до ул. Фёдора Попова)
Ведутся демонтажные работы (демонтаж тротуарной плитки (70 процентов), демонтаж пешеходного ограждения (100 процентов), демонтаж прикромочных лотков, демонтаж бортовых камней (30 процентов). Техника: экскаватор - 1, погрузчик - 1, автосамосвал - 3, манипулятор - 1. Работники: ИТР - 2, рабочие - 6.
Пресс-служба Окружной администрации г. Якутска.
